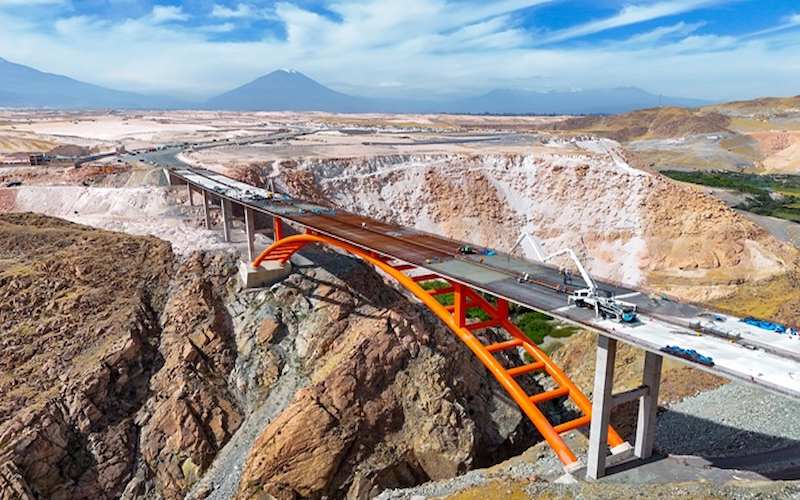

Contraloría detecta cuatro situaciones adversas en construcción de Vía Arequipa La Joya

Cuatro son las situaciones adversas que detectó la gerencia regional de Control de Arequipa en la obra “Construcción de la Vía Regional Arequipa La Joya en las progresivas KM + 000al KM 24+540 del distrito de Cerro Colorado La Joya en el componente 1 de puente y accesos, según el informe de hito de control 10550-2026 del mes de julio del 2026.
La primera situación adversa es la demora y sustento técnico no acorde con la normativa aplicable para la absolución de la consulta N° 01, referida al desnivel entre la rasante de la Vía y el acceso al puente en el estribo N° 2 que podria generar solicitudes de ampliación de plazo, el reconocimiento de mayores gastos generales a favor del contratista y afectar el cumplimiento de los parámetros técnicos del diseño geométrico y seguridad vial del proyecto.
La segunda situación adversa es la demora y sustento técnico para absolver la consulta N° 4, referida a la reubicación, anclaje y resabe de las barreras de seguridad tipo New Jersey no acorde con la normativa aplicable, podria generar solicitudes de ampliación de plazo y el reconocimiento de mayores Foca, 0.72026 148017 0500 de gastos generales a favor del contratista, así como afectar las condiciones de seguridad vial en los accesos de la obra.
La tercera situación adversa es la demora y falta de sustento técnico para la absolución de la consulta N° 7 referida a la ausencia de planos de detalle y partidas necesarias para la ejecución de las barreras de protección en los accesos del puente, podría comprometer las condiciones de seguridad vial de la infraestructura.
La cuarta situación adversa que detectó la Contraloría es la falta de implementación de medidas para la gestión del riesgo referido al tema estructural de la obra, relacionada con la verificación del comportamiento sísmico y la necesidad de reforzamiento de los pilares del puente, podría mantener la exposición de la obra a eventuales fallas estructurales y en consecuencia, retrasar la adopción de decisiones técnicas para su culminación y puesta en funcionamiento.
El 08 de julio del 2026 la gerente regional de Control de Arequipa, le remite oficio al gobernador regional de Arequipa, Rohel Sánchez, Gobernador Gobierno Regional de Arequipa, donde señala que de la revisión de la informacion y documentación vinculada al Hito de Control 17 — Culminación del saldo de la obra: “Construcción de la Vía Regional Arequipa – La Joya, en las progresivas km 0+000 al km 24+540, distrito de Cerro Colorado – La Joya, Componente 1 Puente y Accesos’, con Código Único de inversiones (CUI) N° 2233862, le comunican que se han identificado cuatro situaciones adversas contenidas en el Informe de Hito de Control N° 10550-2026-CG/GRAR-SCC, que se adjunta a la presente en (56) folios.
En tal sentido, le solicitan que una vez adoptadas las acciones que correspondan, éstas sean informadas a la Comisión de Control en un plazo máximo de cinco días hábiles contados desde la comunicación del Informe, adjuntando la documentación de sustento respectiva.
